Jak správně namontovat kolejnici pojezdové brány do betonu a zámkové dlažby

Montáž kolejnice začíná ještě před vrtáním. Ukážeme, jak zkontrolovat podklad, připravit výkop a vyhnout se chybám, kvůli kterým brána začne časem drhnout.

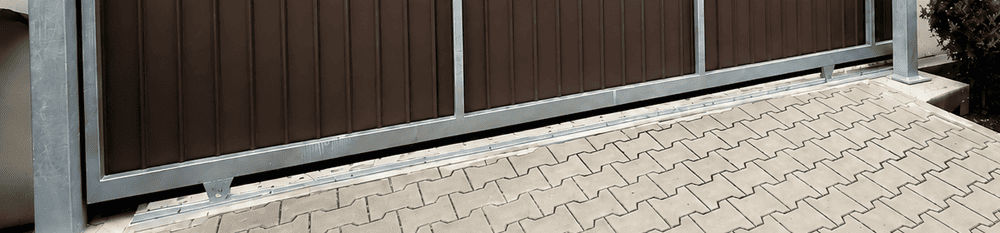

kolejnice pojezdové brány


Datum publikace: 1. 6. 2026 (Poslední aktualizace: 3. 6. 2026)

Obsah článku:

Základní zásada zní: kolejnici pojezdové brány nikdy nešroubujte jen do samotné zámkové dlažby. Aby vrata plynule jezdila a vydržela každodenní provoz, potřebují pod sebou pevný betonový základ.

Jedinou výjimkou je situace, kdy dlažba tvoří pouze finální vrstvu uloženou na betonu. V takovém případě lze kolejnici kotvit přes dlažbu, protože nosnou funkci stejně přebírá betonový podklad.

Vše si ukážeme na příkladu Richarda, který plánuje instalaci kolejnice.

Proč samotná zámková dlažba nestačí

Pojezdová kolejnice totiž na podklad nepřenáší jen hmotnost brány v klidu. Musí zvládnout rázy od pojezdových kol a drobné boční síly, které vznikají při běžném provozu nebo ve větru.

Opakované mechanické zatěžování vede k drobným trhlinkám dlažebních kostek a k jejich postupnému sesedání. Svůj díl „viny“ ale nese i počasí: erozi zámkovek urychluje hlavně opakované zamrzání vody ve spárách.

U kolejnice sice nehrajeme na mikrometry, ale i drobná nerovnost se rychle projeví: brána drhne, hůř dovírá nebo se pojezdová kola opotřebovávají nerovnoměrně.

Co když nechcete/nemůžete betonovat? 💡

Potom stojí za zvážení samonosná posuvná brána. Ale ani u ní se bez betonování neobejdete, betonový pás se pouze posune vedle vjezdu. Skutečnou alternativu představuje dvoukřídlá brána, která si vystačí s betonovými patkami pod sloupky.

Každý ze 3 nejprodávanějších typů vrat má své přednosti a pro určité situace se naopak nehodí – např. brána na kolejnici vyžaduje ve směru posuvu prostor o velikosti šířky vjezdu.

Vše shrnujeme v našem průvodci výběrem vjezdové brány.

Jak zjistím, co je pod dlažbou?

Na první pohled to většinou nepoznáte. Musíte vyjmout jednu nebo dvě dlažební kostky. Zámkovku stačí jemně „vypáčit“ dvěma plochými šroubováky. Pokud dlažba drží pevně, uvolněte spáry smetáčkem a lehce na kostku poklepejte gumovou paličkou.

Jakmile první kus povolí, další už jdou ven výrazně snáz. Zkontrolujte podklad v celé trase budoucí kolejnice. Hlavně u starších vjezdů a ploch, které vznikaly svépomocí metodou „co dílna dala“, se totiž skladba podkladu může na různých místech lišit.

Pokud se vám dlažbu nedaří šetrně vyjmout, nezapojujte větší sílu a raději úkon přenechte dlaždiči.

Položení základů se nevyhnete, pokud:

  • objevíte podsyp (lože ze štěrku nebo písku),

  • se beton pod dlažbou drolí nebo je popraskaný,

  • betonový pás vede (i jen částí) mimo budoucí trasu kolejnice a nemá dostatečnou šířku (viz níže),

  • beton není zarovnaný nebo má výrazné prohlubně a boule.

drolivý beton

Drolivý nebo popraskaný beton často poznáte už na první pohled. Kolejnici do něj neinstalujte – materiál ji dlouhodobě na místě neudrží.

Starý beton je třeba odstranit až na pevnou, soudržnou vrstvu. U drobných lokálních vad stačí odbourání menší části a nové dorovnání.

Před bouráním ověřte, zda v místě nevedou kabely k bráně, voda, plyn, odpad nebo závlaha. Při práci beton průběžně vlhčete nebo použijte nářadí s odsáváním, aby se co nejméně prášilo. Prach z betonu může obsahovat zdraví škodlivý křemičitý prach. Používejte proto ochranné brýle, rukavice a respirátor třídy FFP3/P3.

Ruční odsekání malého úseku zvládnete těžším bouracím kladivem. Začněte od okraje – nejprve odkopejte okolní zeminu a beton rozbíjejte postupně na menší kusy. U delšího pásu, železobetonu nebo tam, kde hrozí poškození okolní dlažby, je rozumnější přenechat práci odborníkovi.

Příprava betonových základů pro kolejnici pojezdové brány

Základy by měly sahat do nezámrzné hloubky – ta v Česku činí 80 až 120 cm. Délka výkopu musí odpovídat alespoň dvojnásobku délky brány (resp. šířky průjezdu). Minimum šířky betonového pásu je 20 cm.

U dojezdového a vodicího sloupku (kotví se zvlášť) počítejte s minimální šířkou betonových základů 40 cm. Plánujete-li využít bednění, připočtěte i jeho šířku.

Pás ukončete přibližně 8 až 12 cm pod finální úrovní terénu podle výšky zámkové dlažby. Jestliže se zámkovou dlažbou nepočítáte, zarovnejte beton na úrovni okolního terénu. Pokud stavíte zcela nové základy, nasypte na dno 10centimetrovou vrstvu štěrku pro zajištění odtoku vody.

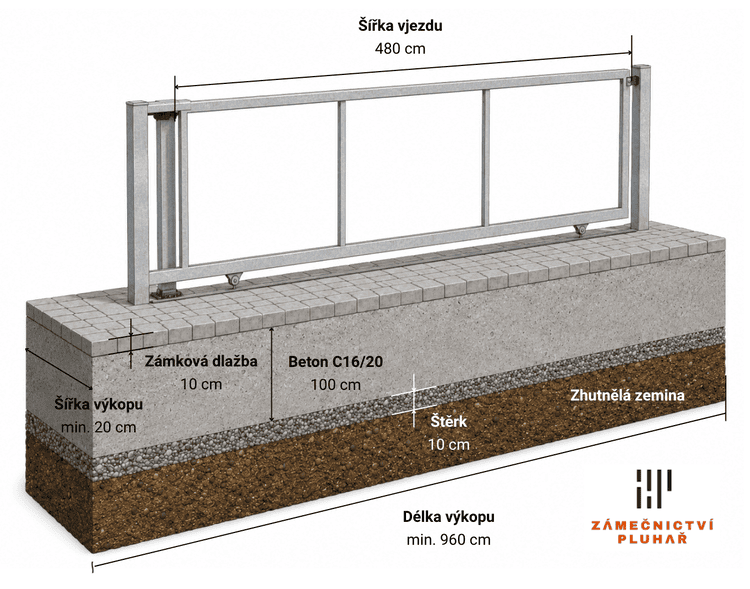

Schéma výkopu – celkový pohled

Pro pojezdovou bránu sáhněte alespoň po pevnostní třídě C20/25, u frekventovaného vjezdu klidně použijte C25/30. Pokud si nejste jistí, jaký beton vybrat, držte se pevnější směsi. Vyhněte se rychletuhnoucímu betonu – hodí se spíš na lokální kotvení nebo drobné opravy.

Příklad: potřebné množství betonu 📐

Richard si pro vjezd o šířce 4,8 metru zvolil posuvnou bránu na kolejnici pro šířky 450–500 cm (výška vrat 150 cm). To znamená, že výkop musí mít délku 960 cm.

Plánuje betonovat do nezámrzné hloubky 120 cm. Přitom počítá s položením štěrkové vrstvy a zámkové dlažby. Betonový pás proto bude mít výšku 100 cm.

Objem betonu spočítáte podle následujícího vzorce:

Objem betonu = šířka výkopu × délka výkopu × výška betonového pásu

Objem betonu = 20 cm × 960 cm × 100 cm

Objem betonu = 1 920 000 cm3 = 1 920 litrů

Brána se bude otevírat i několikrát denně. Pro základy proto Richard zvolil beton C25/30, který vydrží frekventovanou zátěž.

Z údajů na obalu pytlované betonové směsi zjistil, že z 1 kilogramu získá přibližně půl litru čerstvého betonu:

Potřebná hmotnost směsi = objem betonu / vydatnost směsi

Potřebná hmotnost směsi = 1 920 litrů / 0,5 l/kg

Potřebná hmotnost směsi = 3 840 kg

Po započítání 10% rezervy a zaokrouhlení tak musí Richard objednat alespoň 4 300 kg suché betonové směsi (neboli 172 pytlů o hmotnosti 25 kg).

Položení betonu

Pro betonáž nového pásu si připravte:

  • rýč nebo lopatu,

  • kolečko a míchačku, případně kbelík,

  • zednickou lžíci (popř. hladítko),

  • metr a vodováhu,

  • dřevěnou tyč (na hutnění betonu).

Výkop si zaměřte provázkem nataženým v ose budoucí kolejnice v celé délce pojezdu. U dojezdového a vodicího sloupku výkop rozšiřte (viz výše). Průběžně kontrolujte, že je provázek rovnoběžný s plotem a hranou vjezdu a že vám nikde „neutíká“ do strany.

Schéma výkopu – pohled shora

Dno výkopu zhutněte a nasypte přibližně 10 cm štěrku. Štěrkovou vrstvu znovu srovnejte a zkontrolujte výšku, aby vám po betonáži zbylo místo na kolejnici, případně na zámkovou dlažbu.

Ještě před betonáží položte přívodní kabely pro automatizaci brány (a to i když ji zatím neplánujete). Chráničku s rozvody veďte po štěrkové vrstvě tak, aby končily u místa pohonu, sloupků, fotobuněk a dalšího příslušenství. Kabely nenechávejte volně v betonu.

Beton ukládejte po vrstvách. Každou z nich zhutněte dřevěnou tyčí, aby v základu nezůstaly vzduchové kapsy. Průběžně kontrolujte výšku a rovinu betonového pásu. Při „dostavbě“ starších základů je důkladně očistěte, zdrsněte a použijte vhodný adhezní můstek.

Horní plochu betonu stáhněte do roviny a lehce ji zdrsněte. Beton by měl před kotvením dostatečně vyzrát, aby při vrtání a zatížení nepraskal. Plné pevnosti dosahuje zhruba po 28 dnech, s montáží kolejnice ale můžete začít už za 10 dnů.

Zaměření a ukotvení kolejnice

K našim branám dodáváme také kolejnici, kotvicí materiál a spojovací čepy. Pro montáž budete potřebovat:

  • stavební provázek nebo laser,

  • metr a vodováhu,

  • příklepovou vrtačku s vrtákem do betonu,

  • sadu klíčů a šroubováků,

  • kladivo,

  • smeták nebo vysavač na vyčištění otvorů a kolejnice.

Postupujte takto:

  1. Rozložte kolejnici na betonový pás na zkoušku. Jednotlivé díly položte v celé délce pojezdu a spojte je spojovacími čepy, aby na sebe plynule navazovaly.

  2. Srovnejte kolejnici podle provázku nebo laseru. Kolejnice musí vést v jedné přímce od dojezdu přes průjezd až na stranu, kam se brána otevírá. Nekopírujte nerovnosti dlažby ani obrubníku.

  3. Zkontrolujte polohu vůči sloupkům. Brána musí po kolejnici projet kolem vodicího sloupku a bez vyosení dorazit k dojezdovému sloupku. Pokud budete bránu osazovat pohonem, nechte mezi vodicím sloupkem a bránou mezeru alespoň 50 mm pro montáž ozubeného hřebenu.

  4. Přes otvory v kolejnici si označte místa vrtání, kolejnici odložte a otvory předvrtejte. Použijte vrták, který odpovídá průměru hmoždinky – např. pro dodávané hmoždinky Fischer DuoPower 8 × 40 použijte vrták do betonu o průměru 8 mm. Otvor vyvrtejte o několik milimetrů hlubší, aby v něm nezůstal prach z vrtání a hmoždinka dobře dosedla.

  5. Vysajte prach z otvorů a vložte hmoždinky tak, aby lícovaly s povrchem betonu. Nasaďte podložky, zašroubujte vruty a kolejnici přichyťte po celé délce. Teprve po kontrole směru a roviny dotahujte šrouby napevno, postupně od jednoho konce ke druhému.

  6. Pojezd zkontrolujte: kolejnice musí být rovná, spoje nesmějí tvořit schod a v dráze nesmí zůstat prach, kamínky ani jiné nečistoty.

  7. Pokud kolejnice navazuje na zámkovou dlažbu, krajní kostky podle potřeby dořežte a přilepte mrazuvzdorným flexibilním lepidlem nebo venkovní maltou, aby se časem neuvolnily a nepřekážely pojezdu brány.

Co si z článku odnést?

  • Kolejnici pojezdové brány nekotvěte jen do zámkové dlažby. Dlažba může tvořit finální pohledovou vrstvu, ale nosnou funkci musí převzít pevný betonový základ.

  • Než začnete betonovat nebo vrtat, ověřte skladbu podkladu v celé trase kolejnice. Stačí vyjmout několik dlažebních kostek a zkontrolovat, zda pod nimi není jen štěrkové lože, drolivý beton nebo nerovný pás.

  • Betonový základ musí být rovný, dostatečně široký a založený do nezámrzné hloubky. U běžného vjezdu počítejte alespoň s 20 cm šířky pásu, u sloupků a frekventovaného provozu si nechte větší rezervu.

  • Na kabeláž pro budoucí pohon myslete ještě před betonáží. Chráničky veďte ve štěrkové vrstvě k místu pohonu, fotobuňkám a dalším prvkům, protože dodatečné sekání hotového základu je zbytečně pracné.

  • Při montáži kolejnice rozhoduje přesné zaměření, čisté otvory a postupné dotažení. Kolejnice musí vést v jedné přímce, spoje nesmí tvořit schod a po dokončení se brána musí pohybovat plynule bez drhnutí.
